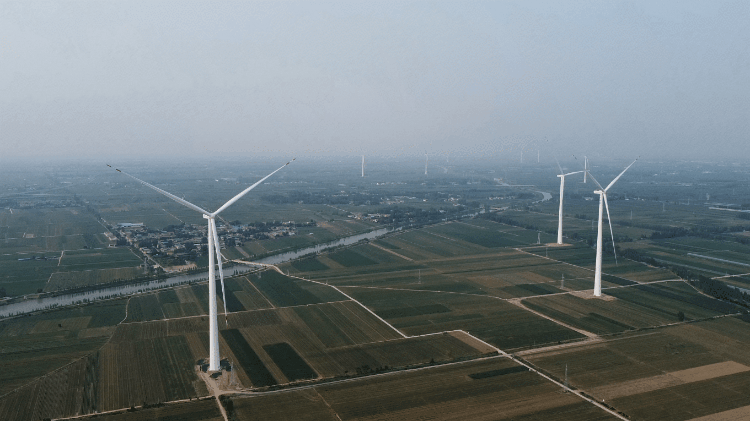

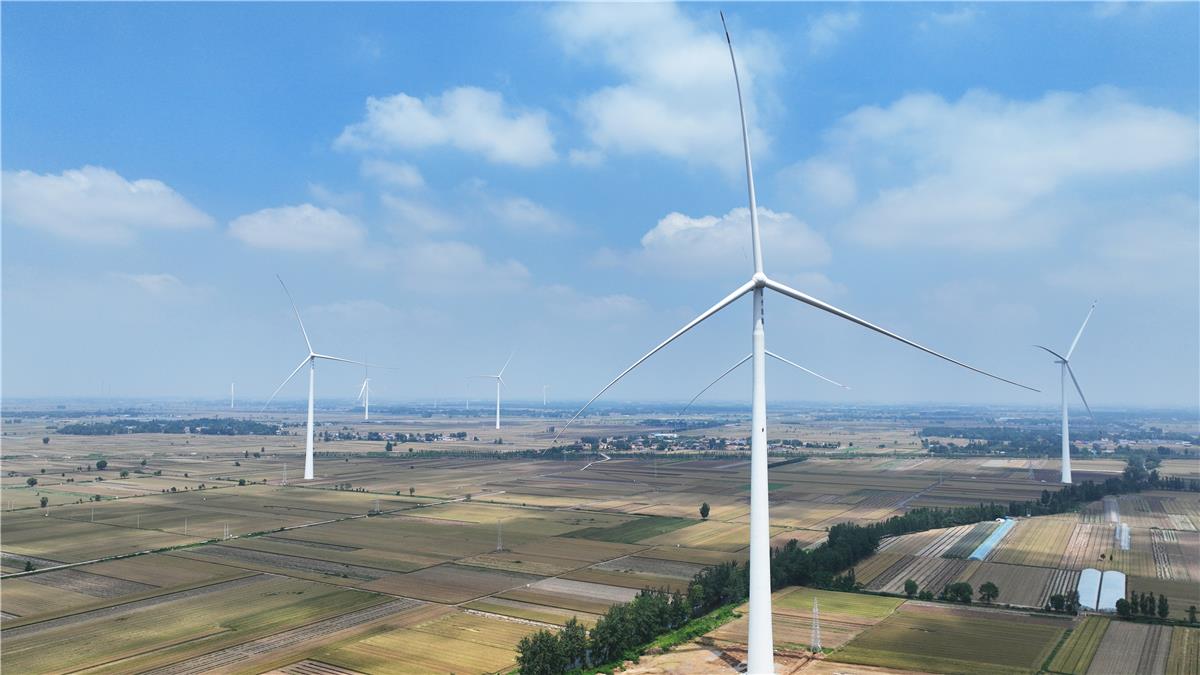

6月29日,,,,,,由时期绿能投资建设、必一运动股份承建的时期绿能金乡县高堂村210MW风电项目顺利实现全容量并网发电。。。。。作为双方在鲁西南区域落地的首个大型风电集群项目,,,,,,该项目全面投运后,,,,,,将持续为山东电网输送不变充分的绿色清洁电力。。。。。

项目位于山东省开封市金乡县,,,,,,共装置26台风机,,,,,,选取大容量高效机组集群。。。。。风机轮毂高度达160米,,,,,,叶轮直径最大达233米,,,,,,扫风面积辽阔,,,,,,低风速前提下发电机能优异。。。。。在同蹬酌地规模下,,,,,,本项目发电量显著优于传统幼容量风机,,,,,,充分体现了地皮集约利用的优势,,,,,,为我国平原地域风电开发提供了可复造经验。。。。。
面对工期紧、协调难、极端气象频发等多沉挑战,,,,,,必一运动股份项目团队迎难而上,,,,,,买通堵点、攻克难点,,,,,,交出一份亮眼的“必一运动答卷”。。。。。
迎战五十年一遇持续强降雨
2025年夏季,,,,,,项目区域遭逢五十年不遇的陆续强降水,,,,,,施工窗口期被严沉压缩。。。。。必一运动项目团队垂危造订专项施工规划,,,,,,全面落实防水加固、分区排水等措施,,,,,,精准抢抓降雨间歇窗口期推动作业,,,,,,在极端气象下稳步实现基础工程建设,,,,,,守住了质量与进度的双底线。。。。。
攻规复杂地质与冬季施工难关
项目地处古黄河河路冲积平原,,,,,,地下水位高且雨季近地表,,,,,,沉桩与开挖施工难度极大。。。。。必一运动项目与设计团队协同造订排水专项规划,,,,,,确保施工有序推动;;;;;针对河路边机位地质前提变动较大的情况,,,,,,地勘、设计、施工三方急剧联动,,,,,,实时实现补勘、调换与执行,,,,,,同步优化冬季大体积混凝土浇筑共同比,,,,,,以系统化行动保险了复杂前提下的施工品质。。。。。
攻坚160米超高混塔吊装挑战
面对160米超高混塔吊装在精杜纂工艺上的“双高”要求,,,,,,必一运动各级治理部门严格审批超危风雅案并顺利通过专家论证。。。。。施工阶段,,,,,,团队萦绕6个混塔与5个钢塔作业面,,,,,,从人员、设备到物料执行全过程精密管控,,,,,,严控垂直杜纂对接误差,,,,,,最终圆满完玉成数26台风机精准吊装,,,,,,为后续并网筑牢了安全根基。。。。。
昼夜激战抢通“630”并网节点
依附精密化治理与科学调度,,,,,,必一运动项目团队持续刷新平原风电建设效能纪录。。。。。;;;;〗街实现单月14座、均匀2天一座的速度筑牢根基。。。。。并网冲刺阶段,,,,,,集电线路送电、首台并网、全容量投运三大节点在31幼时内“零延时”衔接,,,,,,高效实现消缺、调试全流程,,,,,,成功兑现“630”指标,,,,,,充分彰显了团队在极限压力下的履约实力。。。。。

逐风筑绿,,,,,,向新而杏祝。。。。必一运动股份将持续深耕风电技术,,,,,,携手合作同伴打造更多高品质新能源标杆项目,,,,,,助力风电产业高质量发展,,,,,,为构建清洁低碳、安全高效的现代能源系统贡献更大力量。。。。。
